與新疆主電網連接 “疆電入渝”換流站750千伏交流系統投運
2025-05-07 20:16:43 來源: 天山網-新疆日?qǐng)?bào)原創
天山網-新疆日?qǐng)?bào)訊(記者陳薔薇報道)記者從國網新疆電力有限公司獲悉:5月6日,哈密—重慶±800千伏特高壓直流輸電工程的起點——±800千伏巴里坤換流站完成750千伏交流系統調試,這標志著該站正式與新疆主電網連接。

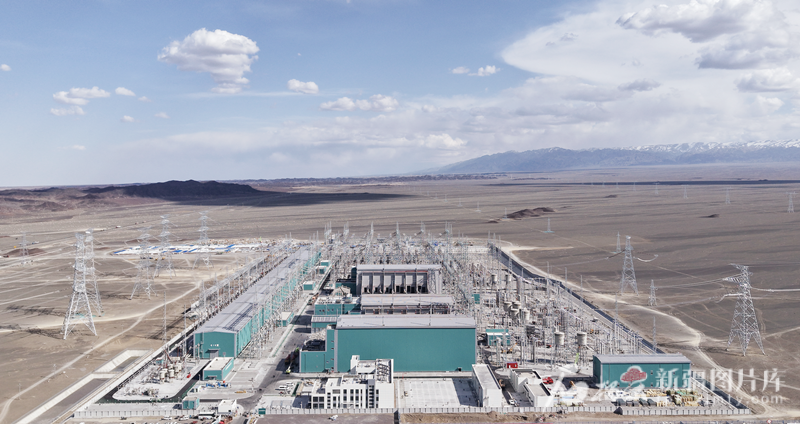

4月28日,±800千伏巴里坤換流站。陳凱 攝
哈密—重慶±800千伏特高壓直流輸電工程是國家重點工程。換流站交流系統投運是直流工程投運的關鍵節點。
該工程交流系統調試工作于4月26日開始,歷時10天,分三階段實施,累計開展了6大項146小項調試項目,核對并執行定值單710份、完成操作16330項,總調試項目及日均調試量均創西北電網歷史之最。
交流系統調試期間,換流站內設備運行穩定可靠,各項參數均達到調試要求,為后續工程配套的1020萬千瓦新能源及1100萬千瓦火電接入奠定了基礎。
為確?!敖娙胗濉表樌哆\(yùn),國網新疆電力有限公司將繼續開展該工程雙極低端、雙極高端相關設備的安裝、驗收及調試工作,為下階段低端、高端直流系統帶電調試打好堅實基礎。
